钢支撑安装施工技术
- 2021-08-03-

内容:
  1. 工程概况
本站支撑体系由冠梁、钢支撑、钢围檩等组成。支撑采取Φ600钢管支撑,钢围檩为2根I45b工字钢组合,钢管支撑之间用法兰盘、螺栓连接。标准段沿基坑竖向设置三道支撑,盾构井段设四道钢支撑。道支撑架设在冠梁上,其余各道支撑架设在钢围檩上,围檩通过三脚架用膨胀螺栓固定在围护桩上。基坑平面内采取横向水平支撑,端部、角部采取斜撑。竖向散布三道钢支撑,道支撑标准间距6.0m,第
  二、三道支撑标准间距3.0m,斜撑标准间距1.7~3.5m。
2、施工工序流程
⑴ 钢支撑、围檩制造
钢支撑由一个固定端,一个活动端跟旁边段组成,采取厂家定制加工、现场装置,以适应断面宽度变更及斜撑长度请求。钢管支撑体系由钢管、钢围檩、三角撑托架及其从属构件组成。道支撑通过冠梁上的预埋件固定架设。第二道、第三道钢支撑通过钢围檩架设。钢管与围檩(或预埋件)的连接情势为:一端直接放置在钢围檩上的托架上,另一端钢管接上活络头,活络头与钢围檩旁边用钢楔嵌固,钢管与预埋件的连接情势与钢管与钢围檩连接情势雷同。
⑵ 钢支撑、围檩装置

  ① 支撑拼装
按现场丈量的基坑宽度,准备好每根支撑钢管,如钢管长度须要接长时,在钢管接头处焊接上连接法兰盘,对接有法兰盘的钢管利用螺栓对角、分等分顺序拧紧,接长至设计长度,接长示用意见图一。拼装好的钢支撑应检查其平直度,两端中心连线的偏差度不大于20mm,经检查及格的钢支撑应按部位进行编号,免得用错。

  ② 钢围檩的装置
钢围檩装置前用砂浆找平,保障钢围檩与围护桩密切接触。按设计施工图的安排间距,在围护桩结构上定出支撑中心点位,以中心的水平线为基准,正确画出支撑牛腿的位置及斜拉筋上部螺栓位置,定出螺栓点位,在螺栓点位上利用手持电钻在围护桩上钻眼,打入膨胀螺栓。

  ③ 钢支撑的装置

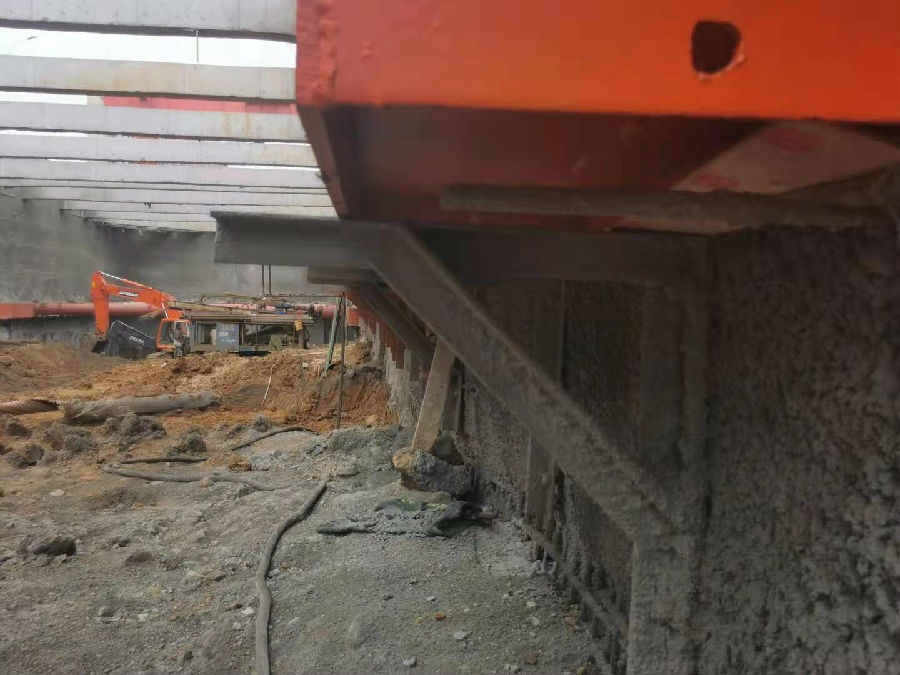

基坑竖向设置3道钢支撑,钢支撑在基坑外拼装成整根,采取龙门吊吊装。三角形支撑托架装置好后吊装钢围檩,φ600钢支撑置于牛腿上,一端与钢围檩(冠梁)顶紧后,一端用千斤顶及时对
